SuedLink a SuedOstLink: Budujeme páteř německé energetické transformace

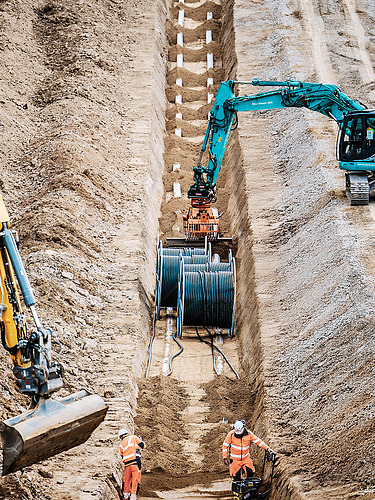

Große Kabeltrommel auf Baustelle für Stromtrassenbau, im Hintergrund Strommast und Landschaft © STRABAG AG, Sophie Streicher
© STRABAG AG, Sophie Streicher

Nové trasy elektrického vedení v Německu pro klimaticky šetrné zásobování energií

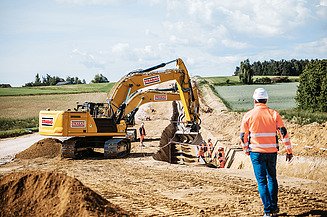

Bagger hebt Kabelgraben aus, Bauleiter beobachtet Arbeiten, grüne Felder im Hintergrun © TenneT Germany
Jednotky společnosti STRABAG AG získaly šest velkých zakázek na výstavbu delších úseků tras SuedLink a SuedOstLink.

Vítr a slunce místo uhlí a jádra: Německo mění svůj energetický směr. Široký přechod na obnovitelné zdroje energie má do roku 2045 umožnit klimatickou neutralitu celé země. To je cílem celonárodní energetické transformace. Aby decentralizovaně vyráběná, klimaticky šetrná elektřina v budoucnu spolehlivě proudila tam, kde je potřeba, je nezbytné rozšíření přenosové soustavy. Dva velké infrastrukturní projekty už běží na plné obrátky: pod vedením tří provozovatelů přenosové soustavy – TenneT Germany, TransnetBW a 50Hertz – aktuálně vznikají převážně podzemní trasy pro stejnosměrná vedení SuedLink a SuedOstLink. Tyto dvě severo-jižní energetické tepny představují základní pilíře budoucího zásobování energií – a my ze STRABAG se na jejich výstavbě významně podílíme.

STRABAG staví 400 kilometrů severojižních tras elektrického vedení

Týmy společnosti STRABAG AG realizují pro provozovatele energetické sítě TransnetBW, TenneT Germany a 50Hertz šest rozsáhlých stavebních úseků o délce až 95 kilometrů pro obě severo-jižní přenosové trasy. Celkem budujeme téměř 400 kilometrů tras v Bavorsku, Dolním Sasku, Durynsku a Sasku – z toho přibližně 270 kilometrů pro SuedLink a zhruba 120 kilometrů pro SuedOstLink. Jde o zemní práce v dosud výjimečném rozsahu, které vyžadují soustředění sil: pro zajištění potřebných kapacit vytvářejí dvě či více jednotek STRABAG společný projektový tým. Úsek SuedLinku v jižní části Dolního Saska realizujeme ve sdružení s partnerskou společností Köster Bau.

Rozvoj energetické sítě v Německu

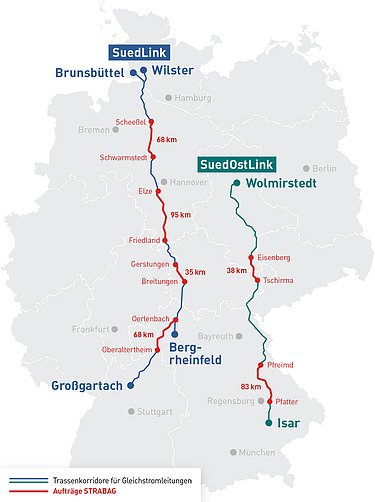

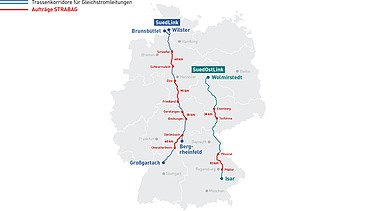

Karte Deutschlands mit Trassenkorridoren für SuedLink und SuedOstLink sowie STRABAG-Aufträgen
Grafika založená na informacích od provozovatelů přenosové soustavy a Spolkového úřadu pro síťovou infrastrukturu
Karte Deutschlands mit Trassenkorridoren für SuedLink und SuedOstLink sowie STRABAG-Aufträgen
Grafikinhalt basierend auf Informationen der Netzbetreiber und der Bundesnetzagentur

Výstavba tras kombinuje otevřené a bezvýkopové metody

Tam, kde je to možné, hloubí naše týmy ze společnosti STRABAG v trase koridoru rýhy, ukládají do nich ochranné chráničky, do kterých se následně zatahuje stejnosměrné kabelové vedení, a poté výkopy opět zasypávají vytěženou zeminou. Otevřený způsob výstavby však není vhodný pro překonávání překážek. V místech, kde trasu kříží například silnice nebo řeky, se proto využívají horizontální vrtné technologie, jako jsou HDD řízené protlaky či mikrotunelování. Tato bezvýkopová metoda s využitím speciálních strojů umožňuje pokládat potrubí pro zemní kabely pod zemí i na vzdálenosti několika set metrů – bez nutnosti otevřeného výkopu.

TransnetBW, TenneT a 50Hertz se dělí o plánování a provoz

SuedLink a SuedOstLink jsou klíčové pro udržitelný přechod na stabilní a klimaticky šetrné zásobování energií v Německu. Trasa SuedLinku propojuje přibližně 700 kilometrů dvě téměř paralelně vedené stejnosměrné linky z Brunsbüttelu a Wilsteru ve Šlesvicku-Holštýnsku s Großgartachem v Bádensku-Württembersku a Bergrheinfeldem v Bavorsku. Přitom prochází nebo se dotýká spolkových zemí Dolní Sasko, Hesensko a Durynsko. 540 kilometrů dlouhý SuedOstLink rovněž propojuje dvě paralelní vedení z Wolmirstedtu u Magdeburgu s bývalým energetickým areálem Isar u Landshutu; trasa vede od Sasko-Anhaltska přes Durynsko a Sasko do Bavorska. Každá severo-jižní trasa má své plánování a budoucí provoz rozdělen mezi dva provozovatele přenosové soustavy: SuedLink realizují společně TenneT Germany (severní část) a TransnetBW (jižní část); SuedOstLink provádí TenneT Germany v Bavorsku a 50Hertz v Sasko-Anhaltsku, Sasku a Durynsku.

Čísla a fakta o trasách elektrického vedení

  • SuedLink a SuedOstLink vedou převážně pod zemí napříč celou zemí a využijí moderní technologii vysokonapěťového stejnosměrného přenosu (HVDC), aby bylo možné přepravovat obnovitelnou energii na stovky kilometrů s minimálními ztrátami.
  • Přes kabelové svazky obou tras, o průměru přibližně 15 centimetrů, bude v budoucnu možné přenášet až čtyři gigawatty elektřiny z větrného severovýchodu do jihu Německa – a také opačným směrem, ze jihu na sever.
  • Pro představu: jeden gigawatt (GW) odpovídá průměrnému výkonu jednoho bloku jaderné elektrárny. Množství elektřiny, které se tímto výkonem vyrobí za rok, by teoreticky stačilo k zásobení přibližně 2,5 milionu domácností elektrickou energií po dobu jednoho roku.

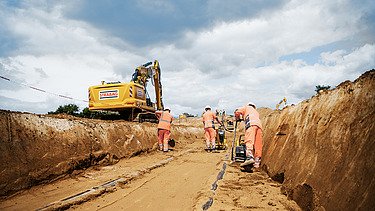

Bauarbeiter verdichten Kabelgraben, gelber Bagger im Hintergrund, dunkle Wolken am Himmel © TenneT Germany
V otevřeném výkopu STRABAG vykopává kabelové rýhy, ukládá do nich chráničky a zřizuje kabelové jímky a navíjecí plochy pro pozdější zatažení kabelů.

Dva stavební úseky tras elektrického vedení

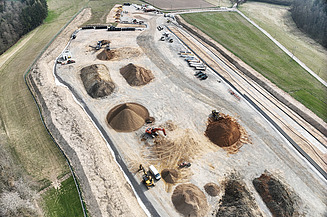

Luftaufnahme einer Baustelle mit Erdhaufen, Baggern und LKW für Stromtrassenprojekt © STRABAG AG
STRABAG pečlivě odděluje vyhloubené vrstvy půdy a před jejich opětovným použitím k zasypání výkopů cíleně zlepšuje tepelnou vodivost vrstvy blízké potrubí.

Udržitelná příprava půdy pro SuedOstLink v Horním Falcsku

Mezi Pfreimdem a Pfatterem v Horním Falcsku staví společnost STRABAG od léta 2024 pro TenneT Germany úseky D1 a D2 trasy SuedOstLink – na více než 83 kilometrech. Naše práce probíhají na 100 stavebních polích s průměrnou délkou 650 metrů flexibilně a po úsecích, aby byla respektována archeologická a přírodovědná opatření. V otevřeném výkopu tým STRABAG z Bavorska s využitím až 60 bagrů a 36 kolových nakladačů vyhloubí dva kabelové výkopy o hloubce cca dvou metrů a šířce 2,20 metru, ukládá do nich chráničky a zřizuje mufové jámy a navíjecí plochy pro pozdější zatažení kabelů. Přitom klademe důraz na udržitelnost: výstavba je reverzibilní, vrstvy půdy jsou pečlivě oddělovány a cíleně zlepšujeme tepelnou vodivost vrstvy blízké potrubí – aby byla plocha později znovu využitelná pro zemědělství. HDD řízené protlaky provádí odborný tým dceřiné společnosti STRABAG RBS, který pracuje s osmi speciálními vrtnými zařízeními.

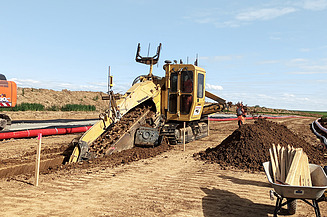

Grabenfräse bei Erdarbeiten für Stromtrassen, Arbeiter und Baustellenmaterial im Vordergrund © STRABAG AG
Frézování místo bagrů na SuedLinku: pro výstavbu trasy v Dolních Frankách kombinuje STRABAG použití frézy na výkopy s zasypáváním tekutou zeminou.

Inovativní frézovací technologie pro SuedLink v Dolním Frankách

V Dolních Frankách spoléhá STRABAG společně s TransnetBW na zvlášť efektivní a ekologickou metodu: pro výstavbu elektrického vedení na přibližně 68 kilometrů dlouhém úseku SuedLinku mezi Oerlenbachem a Oberaltertheim kombinujeme frézovací technologii a technologii tekuté zeminy. Se speciální frézou na výkopy zde vytváříme nejen dva kabelové výkopy široké pouze 80 centimetrů, ale současně ukládáme i chráničky. Vytěžená zemina je v blízkosti staveniště upravena na objemově stabilní tekutou zeminu a přímo znovu využita – bez dodatečného zhutňování. To šetří čas, snižuje přepravu materiálu a chrání zdroje. Ve srovnání s klasickou metodou se množství vytěžené zeminy sníží o čtvrtinu. Kombinace frézy a tekuté zeminy urychluje práce a minimalizuje zásah do přírody a struktury půdy.
