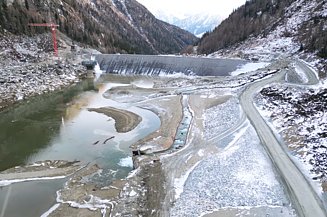

Elektřina z větru, slunce a vody je pro energetickou transformaci zásadní. Současně však mění nároky na energetické sítě. Moderní energetika nemůže spoléhat pouze na výrobu elektřiny, protože přicházejí i dny s nedostatkem větru nebo slunečního svitu. Vedle samotné výroby proto nabývá na významu otázka, jak energii ukládat a pružně využívat.
STRABAG pro energetickou společnost Kelag rozšiřuje vodní nádrž Wurten v Rakousku. Nádrž je klíčovou součástí rozsáhlé soustavy vodních elektráren Fragant v údolí řeky Möll. Stavební práce téměř zdvojnásobí její akumulační objem z 2,7 na 5 milionů metrů krychlových vody.
Zelená elektřina pro region
Energetická transformace vyžaduje výkonná úložiště, která dokážou vyrovnávat výkyvy v elektrické síti. Přehradní nádrže mohou fungovat jako přírodní baterie a přispívat ke spolehlivějším a bezpečnějším dodávkám elektřiny v regionu. Jsou proto důležitým prvkem odolné energetické soustavy. Rozšířením nádrže Wurten a zvýšením její kapacity pomáháme v Korutanech budovat udržitelnou energetickou infrastrukturu. Větší nádrž umožní akumulovat více energie z vody, vyrovnávat kolísání výroby elektřiny, pokrývat odběrové špičky a zvyšovat dostupnost obnovitelné energie v celém regionu.
Rakousko je lídrem v oblasti obnovitelných zdrojů energie
Vodní energie patří v Rakousku k nejdůležitějším obnovitelným zdrojům elektřiny. Podle společnosti Wiener Stadtwerke pocházelo v roce 2025 přibližně 82 % hrubé výroby elektřiny z obnovitelných zdrojů, přičemž největší podíl – 51 % – připadal na vodní energii. Rakousko se tak již dnes řadí mezi evropské lídry a v mnoha dnech dokáže pokrýt značnou část své spotřeby zelenou elektřinou. Propojení přečerpávacích elektráren s vodními nádržemi umožňuje v jediném systému spojit výrobu elektřiny z obnovitelného zdroje s jejím ukládáním.
Jak funguje vodní energie?
Existuje několik typů vodních elektráren. Průtočné elektrárny vyrábějí elektřinu průběžně pomocí proudící vody. Akumulační vodní elektrárny naproti tomu shromažďují vodu v nádrži a podle potřeby ji vypouštějí k výrobě elektřiny. Přečerpávací elektrárny pracují v obou směrech: při výrobě elektřiny proudí voda z výše položené nádrže přes turbíny, které roztáčí. Když je v síti přebytek elektřiny, voda se přečerpá zpět do horní nádrže. Čím větší je výškový rozdíl mezi horní nádrží a turbínami, tím více elektřiny lze vyrobit.

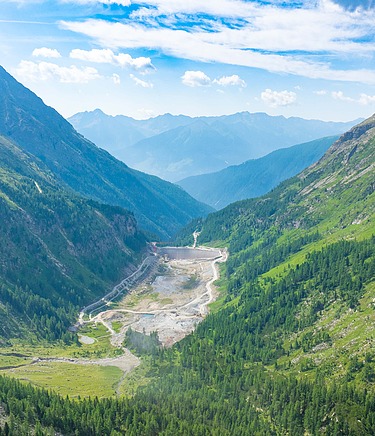

Vodní energetický komplex Fragant společnosti Kelag zahrnuje několik akumulačních elektráren a funguje jako kaskádová soustava. Jednotlivé nádrže se nacházejí v nadmořských výškách od 500 do 1 700 metrů. Wurten patří mezi vysoko položené nádrže: umožňuje uchovávat vodu po delší dobu a podle aktuální potřeby vyrábět elektřinu pomocí reverzních čerpadlových turbín. Systém tak dokáže rychle reagovat na požadavky elektrické sítě.
Rozšíření stávajícího díla v nadmořské výšce 1 700 metrů
Poloha nádrže Wurten klade na týmy STRABAG značné logistické nároky. Ještě před zahájením rozšíření bylo nutné dopravit část těžké stavební techniky do nadmořské výšky 1 700 metrů po úzké komunikaci se stoupáním přes 10 %. Samotná doprava strojů však není jedinou výzvou. Náročné jsou i stavební práce v horském prostředí, kde jsou pracovníci i technika vystaveni větru a rychle se měnícímu počasí.

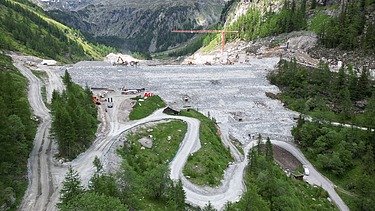

V lomu u horního konce nádrže bylo vytěženo celkem 230 000 m³ materiálu, který se použil ke zvýšení hráze. Nové úrovni hladiny je současně nutné přizpůsobit řadu stávajících konstrukcí. STRABAG mimo jiné rekonstruuje přístup k uzávěrové komoře spodní výpusti a bezpečnostní přeliv, který slouží k ochraně před povodněmi.
Dvakrát zcela vypuštěná nádrž

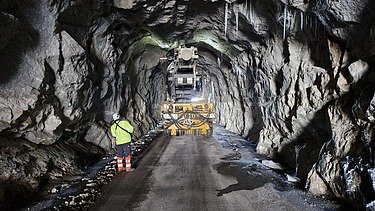

Tým ZÜBLIN Spezialtiefbau zhotovil pro projekt 246 vrtaných pilot sahajících až 25 metrů pod povrch. Piloty jsou nezbytné pro zajištění vodotěsného podloží pod hrází. Jejich instalace vyžadovala mimořádnou přesnost: kolegové museli v obtížných geologických podmínkách dodržet přesnost na centimetry.
Kvůli stavebním pracím bylo nutné nádrž dvakrát zcela vypustit – poprvé v loňském roce a podruhé na začátku letošního roku. Před příchodem zimy ji bylo třeba znovu napustit, aby mohla pokračovat alespoň v omezeném provozu. Sedmdesát kolegyň a kolegů z různých jednotek STRABAG pracovalo naplno, aby dokončili první etapu podle harmonogramu do konce roku 2025. Po dokončení hlavních stavebních prací v roce 2026 budou v roce 2027 následovat zbývající práce a rekultivační opatření.
