SuedLink a SuedOstLink: Podieľame sa na nemeckej energetickej transformácii
Nové energetické prenosové sústavy v Nemecku pre dodávky obnoviteľnej energie
Vietor a slnko namiesto uhlia a jadra: Nemecko sa transformuje. Rozsiahly prechod na obnoviteľné zdroje energie by mal celej krajine umožniť dosiahnuť klimatickú neutralitu do roku 2045. To je cieľom celoštátnej energetickej transformácie. Na to, aby sa decentralizovaná, klimaticky neutrálna elektrická energia v budúcnosti spoľahlivo dostala tam, kde je potrebná, je nutné rozšíriť energetickú sieť. Dva veľké infraštruktúrne projekty na tento účel sa už realizujú na plné obrátky: pod vedením troch prevádzkovateľov sietí TenneT Germany, TransnetBW a 50Hertz sa v súčasnosti budujú prevažne podzemné trasy vedení jednosmerného prúdu SuedLink a SuedOstLink. Tieto dve severojužné elektrické vedenia sú základnými piliermi dodávok energie budúcnosti – a my v spoločnosti STRABAG hráme pri ich výstavbe kľúčovú úlohu.

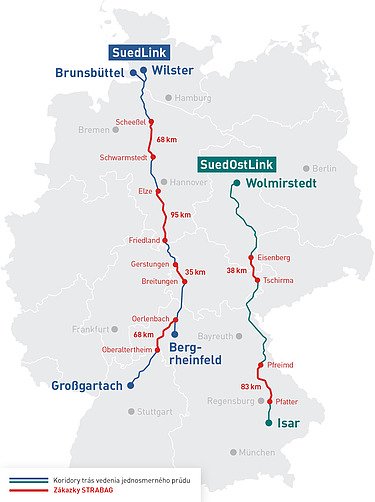

Spoločnosť Strabag buduje 400 kilometrov severojužného elektrického vedenia

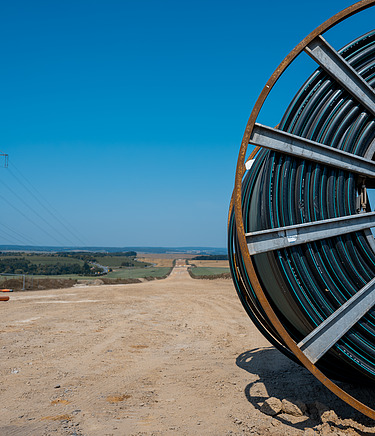

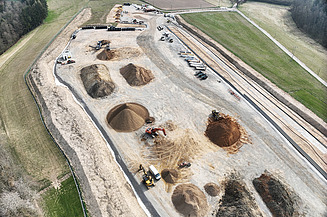

Tímy STRABAG AG realizujú šesť veľkých stavebných úsekov s dĺžkou až 95 kilometrov na dvoch severojužných elektrických vedeniach pre spoločnosti TransnetBW, TenneT Germany a 50Hertz. Celkovo staviame takmer 400 kilometrov vedenia v Bavorsku, Dolnom Sasku, Durínsku a Sasku - takmer 270 kilometrov pre SuedLink a približne 120 kilometrov pre SuedOstLink. Ide o stavebné práce v rozsahu, aký sme doteraz málokedy dosiahli, a preto spájame svoje sily: Spoločný projektový tím zložený z dvoch alebo viac jednotiek STRABAG-u je vytvorený pre potrebné kapacity; SuedLink v južnom Dolnom Sasku staviame v združení s naším partnerom Köster Bau.
Rozširovanie siete v Nemecku
Pri výstavbe trasy kombinujeme otvorené a bezvýkopové metódy
Tam, kde je to možné, vykopú naše tímy STRABAG výkopy koridorov trasy, položia chráničky vedenia, do ktorých sa natiahnu káble jednosmerného prúdu, a výkopy opätovne zasypú vykopanou zeminou. Otvorená metóda výstavby však nie je vhodná na prekonávanie prekážok. Tam, kde trasu križujú cesty alebo rieky, sa používa riadené horizontálne vŕtanie HDD alebo mikrotunelovanie. Táto uzavretá stavebná metóda umožňuje prostredníctvom špeciálnych strojov uložiť potrubia pre podzemné káble pod zemou na vzdialenosť niekoľkých stoviek metrov bez výkopov.
Fakty a údaje o elektrických vedeniach
- Siete SuedLink a SuedOstLink sú tvorené z veľkej časti podzemným vedením naprieč Nemeckom a budú využívať modernú technológiu prenosu jednosmerného prúdu vysokého napätia (HVDC) na prenos obnoviteľnej energie s nízkymi stratami na vzdialenosť stoviek kilometrov.
- V budúcnosti budú môcť prúdiť až štyri gigawatty elektrickej energie prostredníctvom približne 15 centimetrov hrubých káblových vlákien dvoch koridorov trasy z veterného severovýchodu na juh Nemecka – a naopak z juhu na sever.
- Na ilustráciu: jeden gigawatt (GW) zodpovedá priemernému výkonu jedného bloku jadrovej elektrárne. Množstvo elektriny, ktoré sa za rok vyrobí, postačí na zásobovanie približne 2,5 milióna súkromných domácností elektrickou energiou počas celého roka.
Dva úseky výstavby elektrického vedenia v detaile

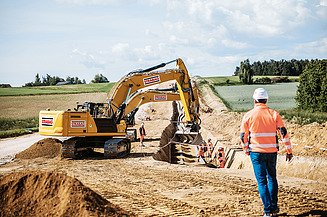

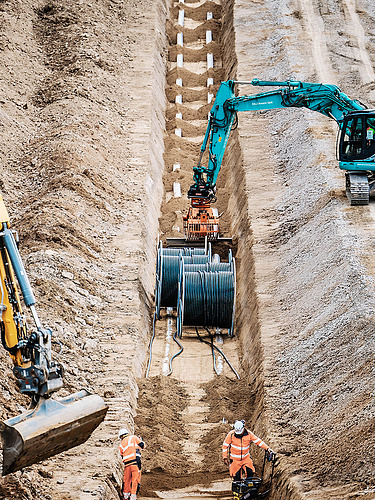

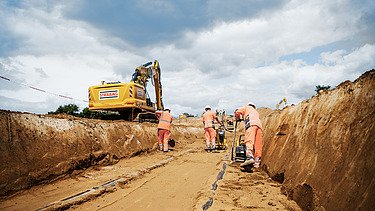

Udržateľná príprava pôdy pre SuedOstLink v oblasti Oberpfalz
STRABAG stavia medzi Pfreimdom a Pfatterom v oblasti Oberpfalz pre TenneT Germany úseky SuedOstLink D1 a D2 od leta 2024 - v dĺžke 83 kilometrov. Naše práce na 100 stavbách s priemernou dĺžkou 650 metrov prebiehajú flexibilne a po úsekoch s cieľom zohľadniť požiadavky archeologických prieskumov a ochrany prírody. Pri výstavbe otvorenou metódou používa tím STRABAG z Bavorska až 60 rýpadiel a 36 kolesových nakladačov na vyhĺbenie dvoch káblových výkopov, ktoré sú hlboké približne dva metre a široké 2,20 metra, určených na položenie prázdnych káblovodov a na vybudovanie inštalačných jám a navíjacích staníc na následné ťahanie káblov. Osobitnú pozornosť venujeme udržateľnosti: staviame reverzibilne, starostlivo oddeľujeme vrstvy pôdy a cielene zlepšujeme tepelnú vodivosť vrstvy v blízkosti potrubia - aby sa táto oblasť mohla neskôr opäť využívať na poľnohospodárske účely. Za horizontálne riadené vrty HDD je zodpovedný tím odborníkov z dcérskej spoločnosti STRABAG RBS, ktorý tu nasadil osem špecializovaných vrtných súprav.

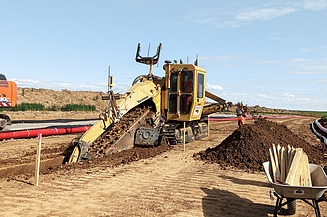

Inovatívna technológia frézovania pre SuedLink v Unterfranken
V oblasti Unterfranken používa STRABAG a TransnetBW mimoriadne účinnú a ekologickú metódu: Pri výstavbe elektrického vedenia na približne 68 km dlhom úseku SuedLink medzi Oerlenbachom a Oberaltertheimom kombinujeme technológiu frézovania a technológiu tekutej zeminy. Pomocou špeciálnej výkopovej frézy nielenže vytvárame naraz dva káblové výkopy úzke len 80 centimetrov, ale súčasne pri tom kladieme aj prázdne vedenia. Vykopaná zemina sa spracúva na objemovo stabilnú tekutú zeminu v bezprostrednej blízkosti a opätovne sa použije na mieste - bez dodatočného zhutňovania. Šetrí sa tým čas, preprava a zdroje. V porovnaní s bežnými stavebnými metódami sa množstvo výkopovej zeminy znižuje o štvrtinu. Kombinácia frézy a tekutej zeminy urýchľuje prácu a minimalizuje vplyv na prírodu a štruktúru pôdy.
