SuedLink és SuedOstLink: Építkezünk, a német energetikai átállás érdekében

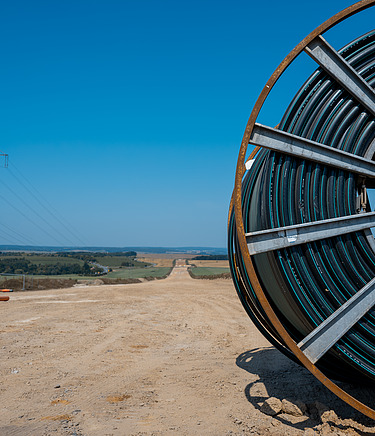

Nagy kábeldob az építkezésen a távvezeték építéséhez, villanyoszlop és táj a háttérben © STRABAG AG, Sophie Streicher
© STRABAG AG, Sophie Streicher

Új távvezetékeket fektetünk Németországban az éghajlatbarát energiaellátás érdekében

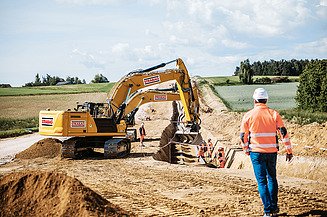

Kotrógép ássa a kábelárkot, az építésvezető figyeli a munkát, a háttérben zöld mező © TenneT Germany
A STRABAG AG egységei hat nagyobb megbízást kaptak a SuedLink és a SuedOstLink szakaszainak építésére.

Szél és nap a szén és az atomenergia helyett: Németország átáll. A megújuló energiaforrásokra való széles körű átállás célja, hogy az egész ország 2045-re klímasemlegessé váljon. Ez az országos energiaátállás célja. Ahhoz, hogy a decentralizált, klímabarát villamos energia megbízhatóan oda áramoljon, ahol a jövőben szükség van rá, bővíteni kell a hálózatot. Két nagyszabású infrastrukturális projekt már teljes lendülettel fut: a három hálózatüzemeltető, a TenneT Germany, a TransnetBW és az 50Hertz vezetésével jelenleg a SuedLink és a SuedOstLink egyenáramú vezetékek nagyrészt föld alatti útvonalait építik. A két észak-déli irányú távvezeték a jövő energiaellátásának sarokkövei – és mi, a STRABAG-nál kulcsszerepet játszunk a kiépítésükben.

A STRABAG 400 kilométert épít az észak-déli távvezetékekhez

A STRABAG AG csapatai hat nagy, akár 95 kilométer hosszú építési szakaszt építenek a TransnetBW, a TenneT Germany és az 50Hertz számára a két észak-déli irányú távvezetékhez. Összesen közel 400 kilométernyi vezetéket építünk Bajorországban, Alsó-Szászországban, Türingiában és Szászországban – valamivel kevesebb mint 270 kilométert a SüdLinkhez és körülbelül 120 kilométert a SüdOstLinkhez. Ez olyan mértékű mélyépítési munkálatokat foglal magában, amelyekhez egyesítjük erőforrásainkat: két vagy több STRABAG egység közös projektcsapatot alkot a szükséges kapacitás biztosítása érdekében; a SüdLinket Alsó-Szászország déli részén, partnerünkkel, a Köster Bau-val közös vállalkozásban építjük.

Hálózatbővítés Németországban

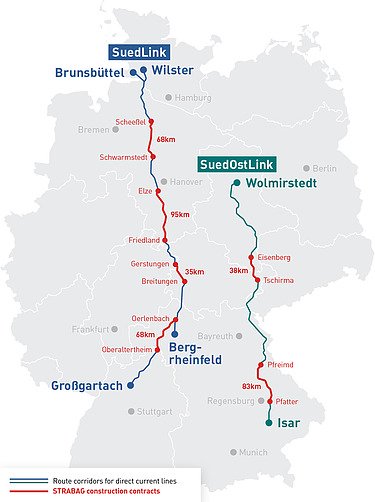

Németország térképe a SuedLink és SuedOstLink és a STRABAG megrendelések útvonalfolyosóival
A hálózatüzemeltetők és a Szövetségi Hálózati Ügynökség információi alapján
Németország térképe a SuedLink és SuedOstLink és a STRABAG megrendelések útvonalfolyosóival
A hálózatüzemeltetők és a Szövetségi Hálózati Ügynökség információi alapján

A kivitelezés kombinálja a nyílt és a zárt módszereket

Ahol lehetséges, STRABAG csapatai árkokat ásnak a nyomvonal folyosójához, lefektetik a védőcsöveket, amelyekbe az egyenáramú kábeleket behúzzák, és a kitermelt földdel feltöltik az árkokat. A nyílt építési módszer azonban nem alkalmas az akadályok leküzdésére. Ahol utak vagy folyók keresztezik a nyomvonalat, vízszintes fúrási technikákat alkalmaznak, mint például a HDD öblítőfúrás vagy a mikroalagútfúrás. Ez a speciális gépekkel végzett zárt építési módszer lehetővé teszi a földalatti kábelek csöveinek több száz méteres távolságon történő lefektetését ásás nélkül.

A TransnetBW, a TenneT és az 50 Hertz osztozik a tervezésen és az üzemeltetésen

A SuedLink és a SuedOstLink kulcsfontosságú a stabil, éghajlatbarát energiaellátásra történő átálláshoz Németországban. A SuedLink útvonal két, nagyrészt párhuzamos, mintegy 700 kilométeres egyenáramú vezetékkel köti össze a schleswig-holsteini Brunsbüttelt és Wilstert a baden-württembergi Großgartachhal és a bajorországi Bergrheinfelddel. Ezen kívül áthalad vagy érinti Alsó-Szászország, Hessen és Türingia tartományokat. Az 540 kilométer hosszú SuedOstLink szintén két párhuzamos vezetékkel köti össze a Magdeburg melletti Wolmirstedtet a Landshut melletti Isar egykori erőművi telephelyével; az útvonal Szász-Anhaltból Türingián és Szászországon át Bajorországba vezet. Az egyes észak-déli útvonalak tervezéséért és jövőbeli üzemeltetéséért két hálózatüzemeltető felel közösen: A SuedLinket a TenneT Germany (északi szakasz) és a TransnetBW (déli szakasz) közösen valósítja meg; a SuedOstLinket a TenneT Germany (Bajorországban) és az 50 Hertz (Szász-Anhaltban, Szászországban és Türingiában).

Tények és adatok a távvezetékekről

  • A SuedLink és a SuedOstLink nagyrészt a föld alatt fut Németországban, és modern nagyfeszültségű egyenáramú (HVDC) átviteli technológiát használ a megújuló energia több száz kilométeres, minimális veszteséggel történő szállítására.
  • A jövőben a két nyomvonalfolyosó mintegy 15 centiméter vastagságú kábelszálai akár négy gigawatt villamos energiát is képesek lesznek a szeles északkeletről Németország déli részébe - és fordítva, délről északra - szállítani.
  • Egy gigawatt (GW) megfelel egy atomerőművi blokk átlagos teljesítményének. Az ezzel egy év alatt termelt villamos energia mennyisége elegendő ahhoz, hogy egy éven keresztül mintegy 2,5 millió magánháztartást lásson el elektromos energiával.

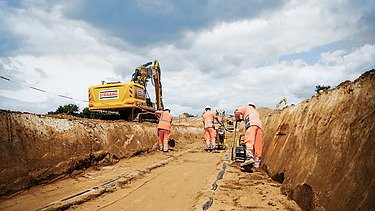

Építőmunkások kábelárkot tömörítenek, sárga kotrógép a háttérben, sötét felhők az égen © TenneT Germany

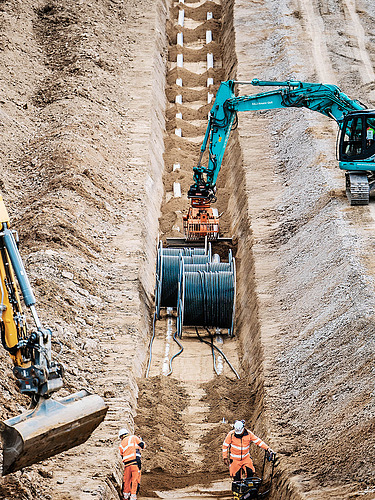

Nyílt ároképítés esetén a STRABAG kiássa a kábelárkokat, lefekteti a vezetékcsöveket, és a későbbi kábelbehúzáshoz fúziós gödröket és dobállomásokat épít.

A két távvezeték-építési szakasz részletei

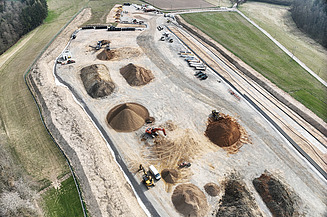

Légi felvétel egy építkezésről, földkupacokkal, kotrógépekkel és teherautókkal egy távvezeték-projekthez © STRABAG AG
A STRABAG gondosan szétválasztja a kiásott talajrétegeket, és javítja a csövekhez közeli réteg hővezető képességét, mielőtt újrahasznosítja azt az árkok feltöltéséhez.

Fenntartható talajelőkészítés a SuedOstLink számára Oberpfalzban

A STRABAG 2024 nyara óta dolgozik a TenneT Germany megbízásából a SuedOstLink D1 és D2 szakaszain, mintegy 83 kilométer hosszan, Pfreimd és Pfatter között. A 100 építési helyszínen, átlagosan 650 méter hosszúságban végzett munkáinkat rugalmasan és szakaszosan végezzük, figyelembe véve a régészeti és természetvédelmi követelményeket. A nyílt útvonalú építés során a bajorországi STRABAG csapata akár 60 kotrógépet és 36 kerekes rakodót is használ a két, körülbelül két méter mély és 2,20 méter széles kábelárok kiásásához, üres vezetékek fektetéséhez, valamint csatlakozógödrök és dobállomások kialakításához a későbbi kábelhúzáshoz. Ebben a folyamatban különös figyelmet fordítunk a fenntarthatóságra: visszafordíthatóan építünk, gondosan elválasztjuk a talajrétegeket, és célzottan javítjuk a csövek közelében lévő réteg hővezető képességét – hogy a terület később ismét mezőgazdasági célokra használható legyen. A HDD öblítőfúrást a STRABAG leányvállalatának, az RBS-nek a szakértői csapata végzi, amely nyolc speciális fúróberendezést használ.

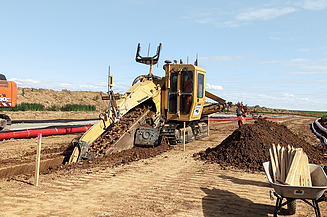

Árokásó a villanyvezetékek földmunkái közben, az előtérben munkások és az építkezés anyagai © STRABAG AG
Fúrás helyett ásás a SuedLink-en: A STRABAG az alsó-frankföldi útépítésnél az árokmaró használatát folyékony talajjal történő visszatöltéssel kombinálja.

Innovatív marási technológia a SuedLink számára Unterfrankenben

Unterfrankenben a STRABAG a TransnetBW-vel együttműködve egy különösen hatékony és környezetbarát folyamatot valósít meg: az Oerlenbach és Oberaltertheim közötti, körülbelül 68 kilométer hosszú SuedLink szakaszon húzódó távvezeték építéséhez a marási technológiát és a folyékony talaj technológiát kombináljuk. Egy speciális árokmaró segítségével nemcsak két, mindössze 80 centiméter széles kábelárkot hozunk létre, hanem egyidejűleg az üres védőcsöveket is lefektetjük. A kitermelt talajt az építési terület közelében térfogatstabil folyékony talajjá dolgozzuk fel, és közvetlenül újra felhasználjuk – további tömörítés nélkül. Ez időt takarít meg, csökkenti a szállítást és erőforrásokat takarít meg. A hagyományos építési módszerekkel összehasonlítva a kitermelt talaj mennyisége negyedével csökken. A marás és a folyékony talaj kombinációja felgyorsítja a munkát, és minimalizálja a természetre és a talajszerkezetre gyakorolt ​​hatást.
